한국형 원전 美 진출 길 열렸지만… 실제 계약 일정은 ‘미확정’

기사듣기 기사듣기중지

공유하기

닫기

  • 카카오톡

  • 페이스북

  • 트위터 엑스

URL 복사

https://event.asiatoday.co.kr/kn/view.php?key=20260927010009385

글자크기

닫기

정순영 기자

승인 : 2026. 09. 27. 16:28

구글 검색 선호 출처 추가 Google 검색에서 아시아투데이 기사를 더 자주 볼 수 있습니다.

Advertisements

Advertisements

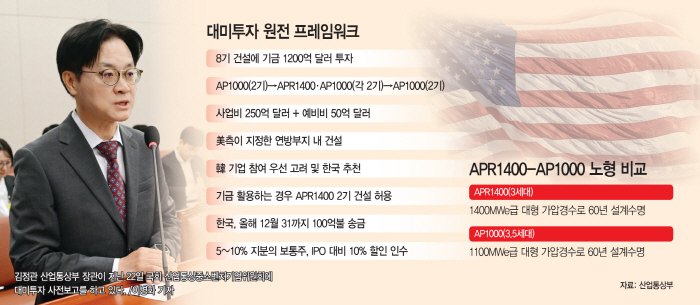

AP1000 2기부터 단계적 추진
APR1400 2기는 후속 단계 배치
8기·1200억달러 투자 틀 마련
구체적 계약·투입 시점은 미정
basic_2022
한국형 원전(APR1400)의 미국 진출을 성과로 내세운 정부가 정작 실제 수주로 이어질 계약 일정은 확정하지 못했다. 미국형 원전(AP1000)을 먼저 추진하는 순서는 정했지만 APR1400의 구체적인 투입 시점과 개별 사업 일정은 후속 협의에 남겨뒀다.

27일 정부와 국회 등에 따르면 최대 1200억달러를 투입하는 미국 내 원전 8기 건설은 2기→4기→2기 순으로 단계적으로 추진하는 방안이 논의되고 있다. 전체 8기 가운데 AP1000 6기와 APR1400 2기를 적용하되 AP1000 2기를 먼저 추진하고, 이후 APR1400을 포함한 4기와 AP1000 2기를 추가하는 구조다.

APR1400 2기의 미국 진출 자체는 한미 협상의 주요 성과로 꼽히지만 개별 사업이 확정된 단계는 아니다. 지난 22일 국회 보고 당시에도 원전 사업은 정부가 구체적인 추진 의사를 결정한 사업이 아닌 후속 프로젝트로 분류됐다. 후보 부지와 전력 수요, 건설비 등을 구체화한 뒤 사업별 상업성을 다시 검토하는 절차도 남아 있다.

계약과 사업 준비 시점은 원전 건설 속도와도 연결된다. 원전에는 발주부터 실제 납품까지 4~5년이 걸리는 장주기 핵심 기자재가 적지 않아 본격적인 건설에 앞서 기자재를 먼저 주문하면 전체 사업 기간을 앞당길 수 있다.

미국 정부도 기자재 선구매를 원전 건설 일정 단축 수단으로 활용하고 있다. 미 에너지부는 지난 6월 AP1000 최대 10기의 장주기 기자재 구매에 175억달러 규모의 조건부 대출 지원을 발표했다. 최대 5개 사업에 원전 2기씩을 지원해 일정을 최대 3년 앞당기겠다는 계획으로, 이번 한미 원전 8기 사업과는 별도 프로그램이다.

웨스팅하우스는 당시 부지가 특정된 잠재 사업 파트너 7곳과 의향서를 맺었다고 밝혔다. 미 에너지부는 사업별 자기자본 확약 시점 등에 따라 기자재 구매를 순차적으로 진행하기로 했다. 의향서는 최종 EPC 계약이 아니며 대출 집행에도 기술·환경·재무 요건을 충족해야 한다.

정부도 원전 사업 준비를 앞당기기 위해 연말까지 최대 100억달러를 장주기 기자재 선발주 등에 투입하는 방안을 미국 측과 협의했다. 상업적 합리성 검토와 국회 절차 등을 전제로 하며, 국내 원전 기업의 기자재 수주와 연계하는 방안도 검토되고 있다.

김정관 산업부 장관은 지난 22일 국회 보고에서 "아직 구체적 추진 의사를 결정한 사업은 아니나 양국의 관심을 반영한 2건의 프로젝트에 대해 상업적 합리성의 일관된 원칙으로 면밀히 살펴왔다"고 말했다.

APR1400이 미국 원전 사업에 포함되는 방향은 공개됐지만 구체적인 투입 시점과 개별 프로젝트의 추진 일정은 아직 정해지지 않았다. 향후 사업별 상업성 검토와 계약 과정에서 APR1400의 실제 참여 일정이 구체화될 것으로 보인다.
